一文读懂|影响光伏电站收益率的四大因素究竟对收益率有多大影响?

2018-04-28 18:18:05 来源: 新能源投融资圈

前言:通常光伏业内衡量电站收益的两大指标为内部收益率及度电成本。内部收益率(IRR)为25 年光伏项目净现金流贴现,使得净现值为0的贴现率,一般要求高于8% 。度电成本(LOCE)为25年光伏总成本(投资 +运维 +利息)/总发电量,目前平均水平为0.5元/kWh。


通过分析,可以看出,影响以上两大收益指标的因素主要有以下四个:利用小时数、系统成本、补助以及资金成本,本文分别分析下这四个主要因素对收益率的影响。


Bwin必赢国际·(中国)唯一官方网站

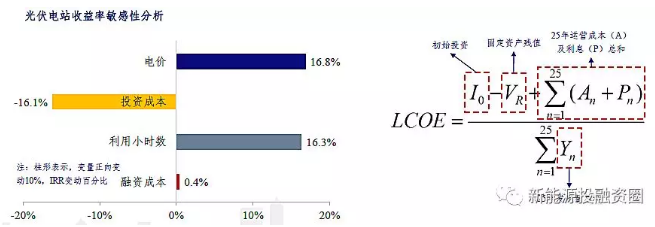

  一、利用小时数


  由于当地消纳能力不足,导致利用小时数≠光照小时数,此情况多发生在西北部地域,为了提高部门地域的利用小时数,国家能源局出台多项解决措施。(1)弃光率凌驾5%不再新增指标;(2)建设特高压外输通道;(3)保障性收购;(4)能源局要求2020年弃光率下降至5%以下。利用小时数提升1%,IRR提升0.2-0.3%。由于西北部地域可利用小时数偏低,新增装机向中东部转移趋势显著。


Bwin必赢国际·(中国)唯一官方网站

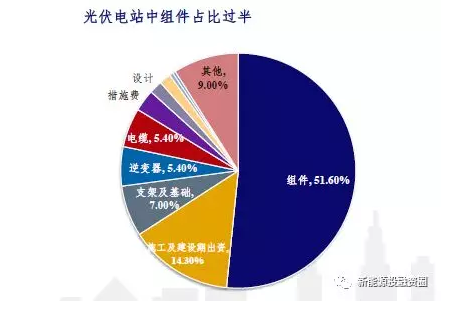

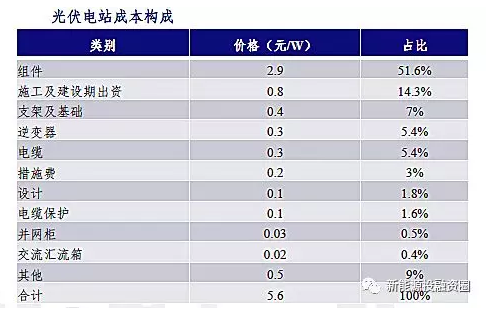

  二、系统成本


  当前阶段系统成本多在5-6元/W之间,发电侧平价需到达4元/W以下,度电成本光伏0.5元/kWh左右,尚未平价,降本驱动前期依靠规模效应,后率提升依靠效率提升。系统成本每降低0.1元/W,IRR提升0.4%。


Bwin必赢国际·(中国)唯一官方网站

Bwin必赢国际·(中国)唯一官方网站

  三、补助


  光伏电站按光照强度分三类地域,凭据实际发电量予以补助,一旦并网,补助力度稳定,补助20年,由于补助来源于可再生能附加,而非财政,补助存在缺口和拖欠问题严重。目前该补助目录发至第六批(2016年9月宣布),涵盖至2015年2月底前并网的电站,今后便停止更新,也就意味着截至17年底,有165.19GW 项目无法收到补助,其中风电67.82GW,97.37GW。补助拖欠直接影响项目现金流,进而对项目收益率发生负面影响,凭据测算,假设补助拖欠在项目建成之后1-5 年发放,对于光伏项目的收益率影响将到达1-3%。


  四、资金成本


  由于政策导向,光伏市场目前已经聚焦在漫衍式光伏项目上,由于项目规模相对较小、风险较大,资金成本较低的央企、国企对未建成项目并不感兴趣,目前真正投资建设的投资公司融资成本逐月上升。这些投资公司建设期融资成本一般在9-12%,运营期融资租赁成本约莫8-12%,稳定期金融成本约莫在6-8%。资金成本上调1%的情况下,资本金收益率将下降0.8-1%。

一文读懂|影响光伏电站收益率的四大因素究竟对收益率有多大影响?

2018-04-28 18:18:05 来源: 新能源投融资圈

前言:通常光伏业内衡量电站收益的两大指标为内部收益率及度电成本。内部收益率(IRR)为25 年光伏项目净现金流贴现,使得净现值为0的贴现率,一般要求高于8% 。度电成本(LOCE)为25年光伏总成本(投资 +运维 +利息)/总发电量,目前平均水平为0.5元/kWh。


通过分析,可以看出,影响以上两大收益指标的因素主要有以下四个:利用小时数、系统成本、补助以及资金成本,本文分别分析下这四个主要因素对收益率的影响。


Bwin必赢国际·(中国)唯一官方网站


  一、利用小时数


  由于当地消纳能力不足,导致利用小时数≠光照小时数,此情况多发生在西北部地域,为了提高部门地域的利用小时数,国家能源局出台多项解决措施。(1)弃光率凌驾5%不再新增指标;(2)建设特高压外输通道;(3)保障性收购;(4)能源局要求2020年弃光率下降至5%以下。利用小时数提升1%,IRR提升0.2-0.3%。由于西北部地域可利用小时数偏低,新增装机向中东部转移趋势显著。


Bwin必赢国际·(中国)唯一官方网站


  二、系统成本


  当前阶段系统成本多在5-6元/W之间,发电侧平价需到达4元/W以下,度电成本光伏0.5元/kWh左右,尚未平价,降本驱动前期依靠规模效应,后率提升依靠效率提升。系统成本每降低0.1元/W,IRR提升0.4%。


Bwin必赢国际·(中国)唯一官方网站

Bwin必赢国际·(中国)唯一官方网站

  三、补助


  光伏电站按光照强度分三类地域,凭据实际发电量予以补助,一旦并网,补助力度稳定,补助20年,由于补助来源于可再生能附加,而非财政,补助存在缺口和拖欠问题严重。目前该补助目录发至第六批(2016年9月宣布),涵盖至2015年2月底前并网的电站,今后便停止更新,也就意味着截至17年底,有165.19GW 项目无法收到补助,其中风电67.82GW,97.37GW。补助拖欠直接影响项目现金流,进而对项目收益率发生负面影响,凭据测算,假设补助拖欠在项目建成之后1-5 年发放,对于光伏项目的收益率影响将到达1-3%。


  四、资金成本


  由于政策导向,光伏市场目前已经聚焦在漫衍式光伏项目上,由于项目规模相对较小、风险较大,资金成本较低的央企、国企对未建成项目并不感兴趣,目前真正投资建设的投资公司融资成本逐月上升。这些投资公司建设期融资成本一般在9-12%,运营期融资租赁成本约莫8-12%,稳定期金融成本约莫在6-8%。资金成本上调1%的情况下,资本金收益率将下降0.8-1%。

关于必赢国际
关于必赢国际 企业文化 资质信息 荣誉信息
精品案例
电力线路应急抢修系统(ERS) 施工建设
核心技术
电力线路应急抢修系统(ERS) TS新碳纤维导线 光伏发电
新闻资讯
通知通告 公司新闻 媒体报道 行业资讯
联系必赢国际

联系电话:020-38797541

在线QQ: 2430586914

在线邮箱:hfpowerzmx@126.com

邮政编号:511400

联系地址:广州市天河区天河直街148号体育西苑302房

网站地图
